11月23日,國網蘭州供電公司的變電檢修作業人員正在110千伏龍泉變電站新擴建間隔工程現場展開有序而緊張的施工。新擴建的間隔一旦投運,將進一步滿足永登地區光伏發電項目的入網需求,優化地區電網結構,有效提升當地電網的安全穩定運行水平。

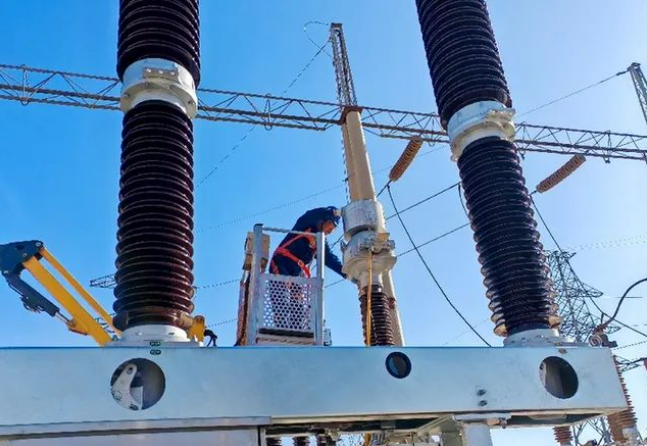

11月24日,國網蘭州供電公司電氣試驗人員徐東寶在110千伏龍泉新擴間隔,借助高空作業斗臂車開展電流互感器試驗檢測。南院斌攝
為配合永登京能光伏接入,該公司于11月20日開工,計劃分兩個階段在110千伏龍泉變電站110千伏設備區預留間隔新上110千伏出線1回。本次工作時間緊、任務重,施工涉及高空作業、起重作業、動火作業等,作業風險高。對此,該公司變電檢修中心提前安排現場勘查及復勘工作,編制三措一案,施工過程中嚴格執行每日班前會交底工作,反復核對工作票并做好每一項措施,保障施工安全與進度可控、能控、在控。
目前,該公司已完成擴建間隔開關、丙刀閘、避雷器、電壓互感器、電流互感器安裝,調試工作正在緊張有序進行中,預計到11月27日將完成第一階段安裝設備的各項調試工作。
原標題:國網蘭州供電公司:擴建變電站間隔 助力新能源接入
